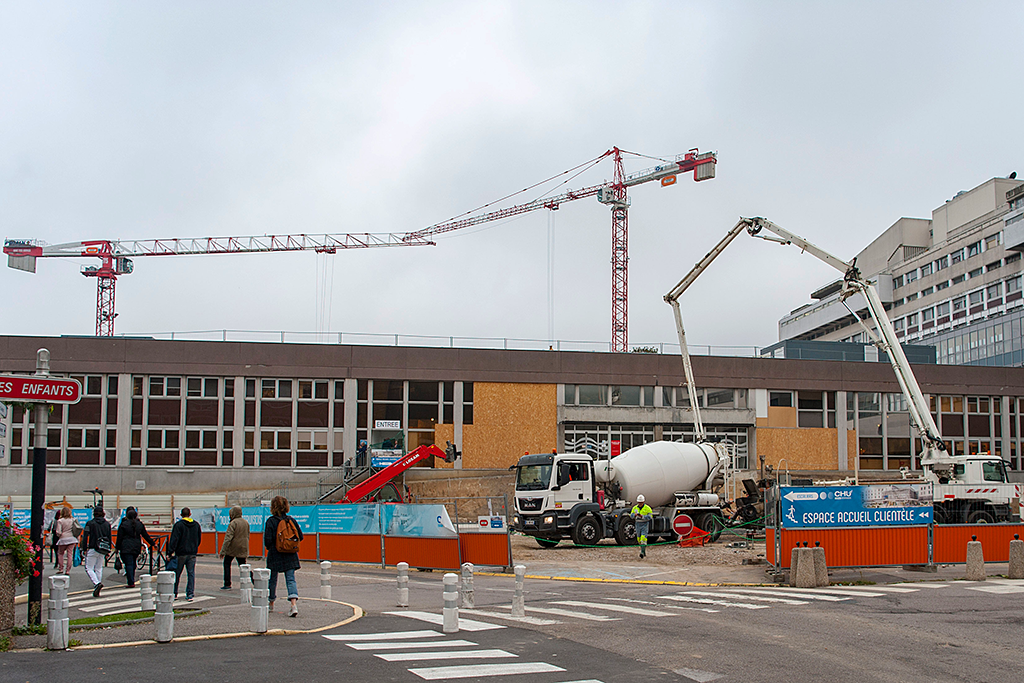

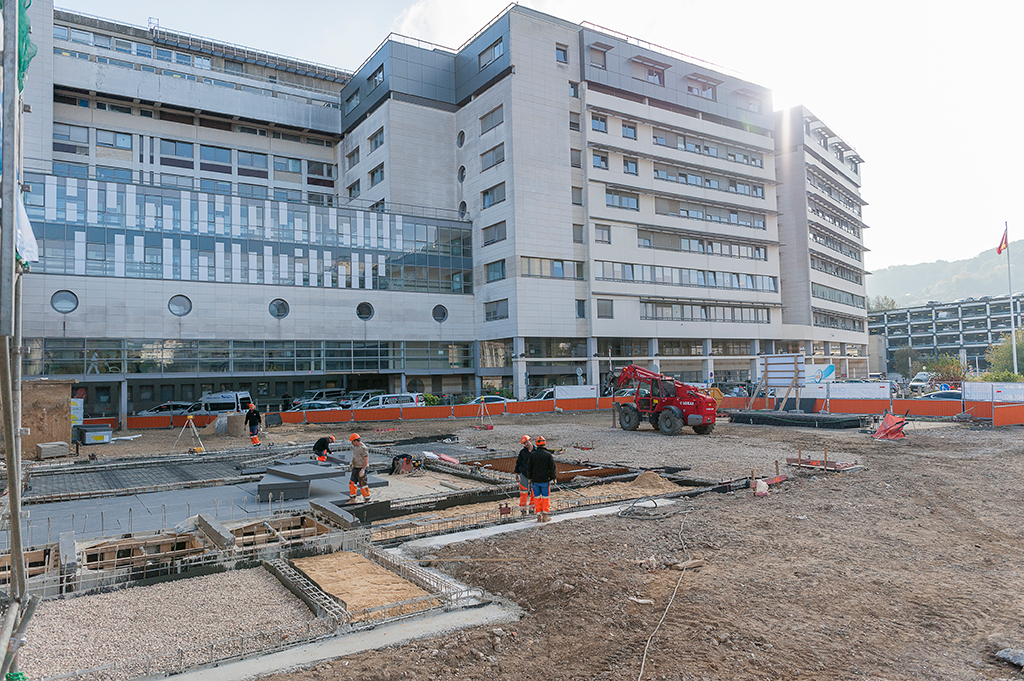

Les chantiers avancent à Charles-Nicolle

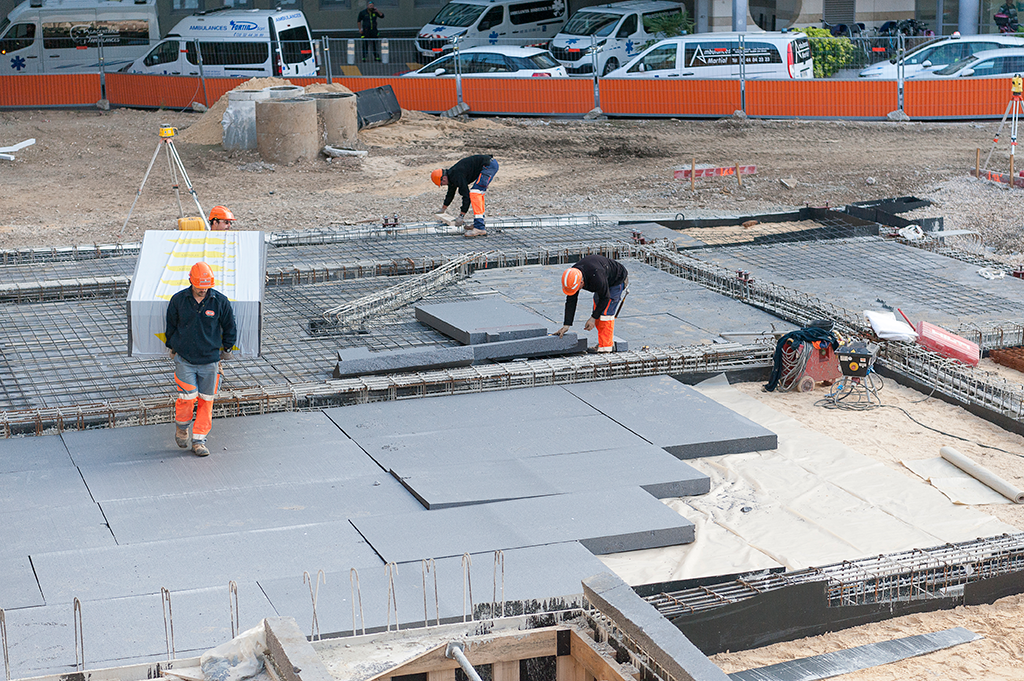

Les travaux de modernisation de l’hôpital Charles-Nicolle ont débuté depuis maintenant quelques mois. Alors que les premiers étages du bâtiment Robec sortent de terre, la dalle du futur hall du bâtiment central est posée.

Planning prévisionnel des chantiers

Hall d’accueil Charles-Nicolle

Janvier-mars 2019 : Travaux de finitions intérieures (carrelage, électricité…)

Février 2019 : Montage des ascenseurs

Mars-avril 2019 : Peinture et finitions intérieures

Mai 2019 : Ouverture envisagée

Bâtiment Robec

Février 2019 : Fin du gros œuvre

Printemps 2019 : Pose des menuiseries extérieures et début des façades, témoins techniques des blocs opératoires, réseaux de fluides intérieurs (électricité, plomberie, etc.)

Vue du hall pendant la période de transition du bâtiment central de mai 2019 à l’été 2021, avant la restructuration. Cette phase intermédiaire permet d’assurer un accueil de bien meilleure qualité avant les travaux d’envergure.
Vue du hall pendant la période de transition du bâtiment central de mai 2019 à l’été 2021, avant la restructuration.
Cette phase intermédiaire permet d’assurer un accueil de bien meilleure qualité avant les travaux d’envergure.

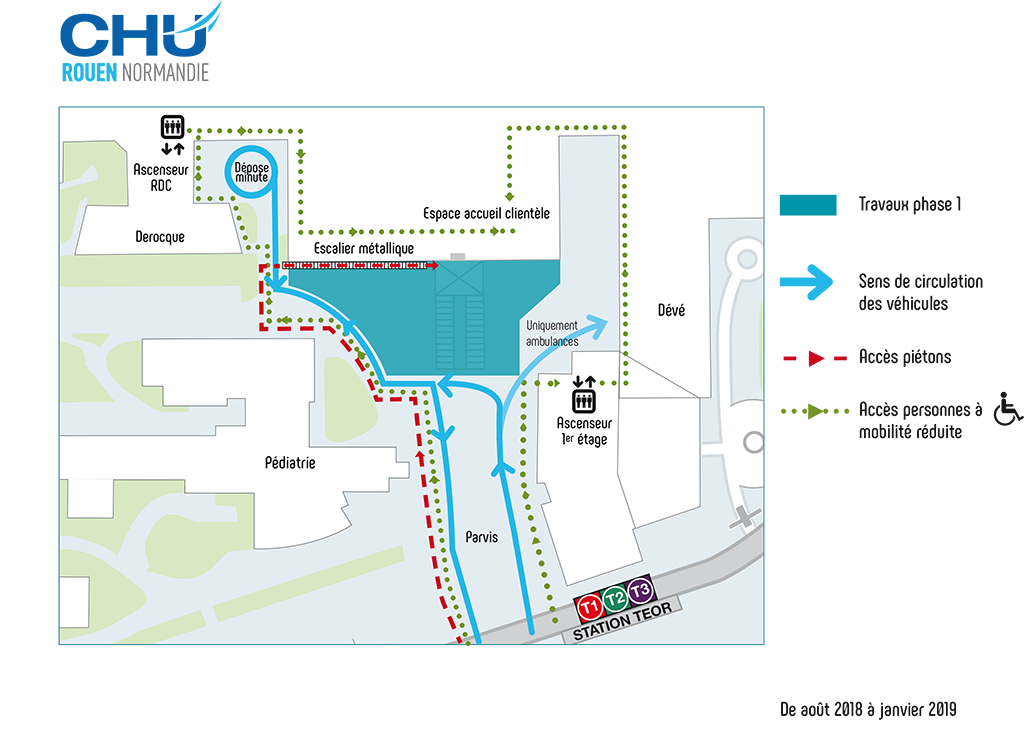

Plan de phasage bâtiment central de l'hôpital Charles-Nicolle d'août 2018 à janvier 2019

Plan d’accès au bâtiment central de l’hôpital Charles-Nicolle d’août 2018 à janvier 2019
